章说明及工程量计算规则



第一章 通风空调设备安装
说明


  一、本章定额包括空气加热器(冷却器)安装、滤尘器安装、吊式空调器安装、落地式空调器安装、分体式空调器安装、分段组合式空调器安装、恒温恒湿机(精密空调机)安装、空气幕安装、风机盘管安装、离心式通风机安装、轴流式通风机安装、混(斜)流式通风机安装、屋顶式通风机安装、无动力屋顶排风球安装、诱导风机安装、射流风机安装、手摇、脚踏电动两用通风机安装、活塞式制冷机组安装、螺杆式制冷机组安装、离心式制冷机组安装、热泵式(风冷模块式)制冷机组安装、多联式制冷机组(室外机)安装、冷却塔安装。
  二、设备安装项目的基价中不包括设备费和应配备的地脚螺栓、减震器、减震吊钩、减震台座的价值。吊装设备包含设备支吊架的制作安装;落地式安装的设备不含基础制作安装,设备基础按实另行计算。
  三、通风机安装项目内包括电动机安装,其安装形式包括A、B、C或D型,也适用不锈钢和塑料风机安装。
  四、25号通风机安装,执行20号通风机安装项目,定额乘以系数1.15;30号通风机安装,执行20号通风机安装项目,定额乘以系数1.3。
  五、空调器、风机盘管、空气幕安装项目已包括安装前的试压、试电工作。
  六、分体式空调器(5000W以内)安装项目中包括随设备带来的支架安装,其设备支架价值含在设备中,不得另行计算。
  七、分段组合式空调器安装项目,以三段为计算基础,每增加一段乘以系数1.3。
  八、轴流式消防高温排烟风机安装执行轴流式通风机安装项目,人工乘以系数1.1。
  九、轴流式通风机如果安装在墙体内,执行吊装式轴流通风机项目,人工、材料乘以系数0.7。
  十、排气扇安装执行第四册《电气设备安装工程》相应项目。
  十一、多联机空调系统的室内机如采用壁挂式或落地式安装,执行分体式空调器安装项目,如采用吊式暗(明)装形式,则执行风机盘管安装项目。
  十二、空调制冷机组、冷却塔、恒温恒湿机(精密空调机)安装工作内容包括:

  1.施工准备、设备、材料及施工机具搬运、设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、安放垫铁及地脚螺栓、设备找正、调平、精平、焊接、固定、灌浆、单机试运转等全过程。
  2.桅杆、人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳、地锚等起重机具及其附件的领用、搬运、搭设、埋设地锚、拆除、退库等。
  3.施工及验收规范中规定的调整、试验及无负荷试运转。
  十三、空调制冷机组安装定额中,已包括施工单位配合制造厂试车的工作内容。
  十四、溴化锂吸收式制冷机执行第一册《机械设备安装工程》相应项目。
  十五、制冷机组安装高度超过6层或20m以上时,发生的垂直运输费用根据实际计算。
  十六、本节定额不包括以下内容:

  1.与设备本体非同一底座的各种设备、起重装置、仪表盘、框等的安装调试。
  2.电动机的内部检查、配管(线)接线、调试。
  3.设备的拆装检查(或解体拆装)。
  4.非设备带来的支架、沟槽、防护罩的制作安装。
  5.设备的保温及油漆。
  6.加制冷剂、主机本体循环用油,制冷及系统调试。
  7.因现场原因,设备安装的特殊技术措施费(如运输通道加固、搭设吊装平台、因距离远而采用的长臂大功率吊车等)。
  8.大型临时设施以及大型设备安装所需的专用机具费用。
  9.设备本体无负荷运转所用的水、电、气、油、燃料等。
  10.联合试运转、生产准备试运转。
  11.专用垫铁、特殊垫铁(如螺栓调整垫铁、球型垫铁等)和地脚螺栓。



 工程量计算规则


空气加热器、滤尘器风机、空调器、恒温恒湿机(精密空调机)、空气幕、风机盘管、通风机、制冷机组、冷却塔安装按设计不同型号以“台”为计量单位。



  第二章 通风空调设备部件制作安装
  说明


  一、本章定额包括钢板密闭门安装、钢板挡水板安装、滤水器、溢水盘制作安装、电加热器外壳、空调器壳体制作安装、管道式过滤器、屏风格架式过滤器安装、净化工作台安装、设备支架制作安装。
  二、玻璃挡水板执行钢板挡水板相应项目,其材料、机械均乘以系数0.45,人工不变。
  三、保温钢板密闭门执行钢板密闭门项目,其材料乘以系数0.5,机械乘以系数0.45,人工不变。
  四、管道式过滤器、屏风格架式过滤器的支架制作、安装已含在相应定额项目中。



  工程量计算规则


  一、钢板密闭门制作安装以“个”为计量单位。
  二、挡水板制作安装按空调器断面面积计算,以“m2”为计量单位。
  三、滤水器、溢水盘制作安装按图示尺寸以“100kg”为计量单位。
  四、设备支架制作安装按图示尺寸以“100kg”为计量单位。
  五、电加热器外壳制作安装按图示尺寸以“100kg”为计量单位。

  第三章 薄钢板通风管道制作安装
  说明


  一、本章定额包括镀锌薄钢板风管制作安装(咬口连接、无法兰插口连接、共板法兰连接)、薄钢板通风管道制作安装、镀锌薄钢板净化风管制作安装、弯头导流叶片制作安装、检查孔制作安装、风量、温度测定孔制作安装。
  二、整个通风系统设计采用渐缩管均匀送风者,圆形风管按平均直径,矩形风管按平均周长执行相应规格项目,其人工乘以系数2.5。
  三、镀锌薄钢板风管项目中的板材是按镀锌薄钢板编制的,如设计要求不用镀锌薄钢板者,板材可以换算,其他不变。
  四、风管弯头导流叶片,按一个弯头为一组,导流叶片不分单叶片和香蕉形双叶片均执行同一项目。
  五、如制作空气幕送风管时,按矩形风管平均周长执行相应风管规格项目,其人工乘以系数3,其余不变。
  六、镀锌薄钢板风管、薄钢板风管制作安装项目中,包括弯头、三通、变径管、天圆地方等管件及法兰、加固框和吊托支架的制作安装。镀锌薄钢板风管、薄钢板风管制作安装项目中,不包括跨风管落地支架,跨风管落地支架执行第二章设备支架相应项目。
  七、薄钢板风管项目中的板材,如设计要求厚度不同者可以换算,但人工、机械不变。
  八、项目中的法兰垫料如设计要求使用材料品种不同者可以换算,但人工不变。使用泡沫塑料者每1kg橡胶板换算为泡沫塑料0.125kg;使用闭孔乳胶海绵者每1kg橡胶板换算为闭孔乳胶海绵0.5kg。
  九、净化通风管道涂密封胶是按全部口缝外表涂抹考虑的,如设计要求口缝不涂抹而只在法兰处涂抹者,每10m2风管应减去密封胶1.5kg和人工费21.09元。
  十、风管安装中的法兰、支托吊架按不镀锌型钢考虑,如设计要求镀锌时,镀锌费另计。
  十一、打凿墙洞,如是砖墙洞,执行本章“人工打凿砖墙洞”项目,如是混凝土墙,执行《电气设备安装工程》相应项目。
  十二、穿墙风管洞修补,无论是砖墙洞,还是混凝土墙洞,都执行本章“穿墙风管洞修补”项目。

 工程量计算规则

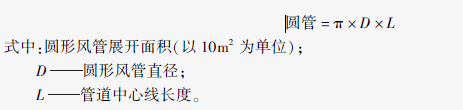

  一、风管制作安装以施工图规格不同按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。


矩形风管按图示周长乘以管道中心线长度计算。
  二、本定额中风管长度一律以施工图示中心线长度为准(主管与支管以其中心线交点划分),包括弯头、三通、变径管、天圆地方等管件的长度,但不得包括部件所占长度。直径和周长按图示尺寸为准展开,咬口重叠部分已包括在定额内,不得另行增加。
  三、风管导流叶片制作安装,按图示设有导流叶片的风管弯头个数,以“组”为计量单位。

  四、整个通风系统设计采用渐缩管均匀送风者,圆形风管按平均直径、矩形风管按平均周长计算。
  五、风管检查孔,以“个”为计量单位。
  六、风管测定孔制作安装,按其型号以“个”为计量单位。


 第四章 不锈钢板通风管道及部件制作安装
 说明



  一、本章定额包括不锈钢板风管制作安装、不锈钢法兰、吊托支架制作。
  二、风管制作安装以施工图规格不同按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。
  三、矩形风管执行本章圆形风管相应项目。
  四、本章的吊托支架制作定额项目仅适用于不锈钢材质的吊托支架制作,如使用其他材质制作吊托支架,执行第二章设备支架相应项目。
  五、不锈钢板风管制作是按电焊的施工方法考虑,如需使用手工氩弧焊者,其人工乘以系数1.238,材料乘以系数1.163,机械乘以系数1.673。
  六、风管制作安装项目中包括管件制作安装及法兰和吊托支架安装,不包括法兰和吊托支架制作,法兰和吊托支架制作应单独列项计算,执行相应项目。
  七、风管项目中的板材如设计要求厚度不同者可以换算,人工、机械不变。




 工程量计算规则


一、风管制作安装以施工图规格不同按展开面积计算,以“10m2”为计量单位。
二、不锈钢法兰、不锈钢吊托支架以“100kg”为计量单位。




第五章 铝板通风管道制作安装
说明


一、本章定额包括铝板通风管道制作安装、铝制法兰制作。
二、风管制作安装以施工图规格不同按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。
三、铝板通风管道制作按氧乙炔焊考虑,如需使用手工氩弧焊者,其人工乘以系数1.154,材料乘以系数0.852,机械乘以系数9.242。
四、风管制作安装项目中包括管件制作安装及法兰和吊托支架安装,不包括法兰和吊托支架制作,吊托支架执行第二章设备支架相应项目。
五、风管项目中的板材如设计要求厚度不同者可以换算,人工、机械不变。




工程量计算规则


一、风管制作安装以施工图规格不同按展开面积计算,以“10m2”为计量单位。
二、铝制法兰以“100kg”为计量单位。




第六章 塑料通风管道制作安装
说明


一、本章定额包括塑料风管制作安装。
二、风管制作安装以施工图规格不同按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。
三、风管项目规格表示的直径为内径,周长为内周长。
四、风管制作安装项目中包括管件、法兰、加固框,含吊托支架安装,但不包括吊托支架制作,吊托支架制作执行第二章设备支架相应项目。
五、风管制作安装项目中的主体,板材(指每10m2)定额用量为11.6m2,如设计要求厚度不同者可以换算,人工、机械不变。
六、项目中的法兰垫料如设计要求使用品种不同者可以换算,但人工不变。
七、塑料通风管道胎具材料摊销费的计算方法:
塑料风管、管件制作的胎具摊销材料费,未包括在定额内,按以下规定另行计算。

1.风管工程量在30m2以上的,每10m2风管的胎具摊销木材为0.06m3,按地区预算价格计算胎具材料摊销费。
2.风管工程量在30m2以下的,每10m2风管的胎具摊销木材为0.09m3,按地区预算价格计算胎具材料摊销费。


工程量计算规则


风管制作安装以施工图规格不同按展开面积计算,以“10m2”为计量单位。



第七章 玻璃钢通风管道安装
说明


一、本章定额包括玻璃钢风管安装、带保温夹层玻璃钢风管安装。
二、风管制作安装以施工图规格不同按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。
三、玻璃钢通风管道安装项目中,包括弯头、三通、变径管、天圆地方等管件的安装及法兰、加固框和吊托架的制作安装,不包括过跨风管落地支架。落地支架执行第二章设备支架相应项目。
四、玻璃钢风管及管件按计算工程量加损耗外加工订作,其价值按实际价格;风管修补应由加工单位负责,其费用按实际价格发生,计算在主材费内。




工程量计算规则


风管制作安装以施工图规格不同按展开面积计算,以“10m2”为计量单位。



第八章 复合型风管制作安装
说明


一、本章定额包括玻纤复合风管制作安装、机制玻镁复合风管制作安装、彩钢板复合风管制作安装、双面铝箔复合风管制作安装。
二、风管制作安装以施工图规格不同按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。
三、风管项目规格表示的直径为内径,周长为内周长。
四、复合风管定额项目中,包括风管管件、法兰、支吊托架及加固框的制作安装。
五、玻纤复合风管、双面铝箔复合风管的法兰已综合考虑不同形状法兰,均按PVC材质考虑,若实际采用其他材质可以换算。
六、机制玻镁复合风管的GM-II方形卡套法兰已综合考虑不同形状法兰,均按铝合金材质考虑,若实际采用其他材质可以换算。
七、彩钢板复合风管的专用法兰按胶质法兰考虑,若实际采用其他材质的法兰,价格按实际计算,定额消耗量不变。


工程量计算规则


复合风管制作安装以施工图规格不同,按内径或内周长展开面积计算,以“10m2”为计量单位。


第九章 柔性风管安装
说明


一、本章定额包括无保温夹层柔性软风管、带保温夹层柔性软风管。
二、柔性软风管适用于由金属、涂塑化纤织物、聚酯、聚乙烯、聚氯乙烯薄膜、铝箔等材料制成的软风管。
三、柔性软风管安装包含连接法兰制作、吊托支架制作。连接法兰按钢质法兰考虑,如使用其他材质制作连接法兰,可以换算。


工程量计算规则


柔性软风管安装,按图示管道中心线长度以“10m”为计量单位。


第十章 阀门安装
说明


一、本章定额包括空气加热器上(旁)通阀安装,圆形瓣式启动阀安装,蝶阀、对开多叶调节阀安装,圆、方形止回阀安装,密闭式斜插板阀安装,风管防火阀安装,柔性软风管阀门安装,正压送风口、排烟口安装,余压阀安装,远程控制装置安装,塑料蝶阀、插板阀制作安装,塑料风罩调节阀制作安装。
二、蝶阀周长大于1600mm的,执行对开多叶调节阀安装相应项目。对开多叶调节阀周长小于或等于1600mm的,执行蝶阀安装相应项目。
三、防烟、防火阀、正压送风口、排烟口、防火风口的接线工作,执行第四册《电气设备安装工程》相应项目。
四、防火阀安装已含需独立设置的支吊架。


工程量计算规则


一、空气加热器上(旁)通阀、圆形瓣式启动阀安装,蝶阀、对开多叶调节阀、圆方形止回阀、风管防火阀、柔性软风管阀门、正压送风口、排烟口、余压阀安装,区分不同规格尺寸,以“个”为计量单位。
二、远程控制装置安装,以“套”为计量单位。


第十一章 风口安装
说明


一、本章定额包括百叶风口安装、条缝型风口安装、消声百叶风口安装、空气分布器、旋转吹风口安装、散流器安装、送吸风口、活动箅式风口安装、百叶窗安装、塑料直片式散流器制作安装、塑料插板式风口制作安装、塑料空气分布器制作安装。
二、百叶风口安装包括:单层百叶风口、双层百叶风口、格栅百叶风口、可开格栅百叶风口、自垂百叶风口、防雨百叶风口、插板式风口、网式风口安装。
三、防虫网、金属网框安装执行网式风口安装项目,定额乘以1.3系数。
四、各类风口安装不包括在装饰面板上开孔的工作内容,但含有配合装饰施工队伍在装饰板上开孔的人工费用。
五、风口安装适用于不同材质的成品风口,其周长、直径均以喉部尺寸为准。
六、条缝型风口长度超过8000mm时,超出的部分,可再执行一次相应的项目。


工程量计算规则


一、百叶风口安装、条缝型风口安装、消声百叶风口安装、空气分布器、旋转吹风口安装、方形散流器安装、圆形、流线形散流器安装、送吸风口、活动箅式风口安装、百叶窗安装区分不同规格尺寸,以“个”为计量单位。


第十二章 通风管道部件制作安装
说明


一、本章定额包括钢制风帽制作安装、塑料风帽制作安装、铝制风帽制作安装、玻璃钢风帽制作安装、钢制罩类、塑料罩制作安装。
二、不锈钢风帽、罩类制作安装,执行碳钢相应定额,金属板材量乘以系数1.0167(比重换算系数),价格按实计算。
三、帆布(皮革)软接头制作安装,实际施工与定额不同时,主材可替换。


工程量计算规则


一、风帽、罩类制作安装按图示规格、长度,以“100kg”为计量单位。
二、风帽滴水盘、筝绳制作安装按图示规格,以“100kg”为计量单位。
三、风帽泛水制作安装按图示展开面积,以“m2”为计量单位。
四、柔性接头按图示尺寸,以“m2”为计量单位。




第十三章 消声器安装
说明


一、本章定额包括片式消声器安装、微孔板式消声器安装、管式消声器安装、阻抗复合消声器安装、消声弯头安装、静压箱安装。
二、消声器、静压箱、消声弯头安装适用于成品安装。
三、消声器、消声弯头的周长是指按图示尺寸计算的法兰周长。
四、消声器、静压箱、消声弯头的支、吊架的制作安装已含在相应定额项目中,不另行计算。
五、消声器、静压箱、消声弯头的保温,按消声器、静压箱、消声弯头的外表面积计算,执行风管保温相应的项目。


工程量计算规则


一、消声器、消声弯头按图区分法兰周长,以“个”为计量单位。
二、静压箱安装,按图区分不同体积,以“个”为计量单位。


第十四章 人防通风
说明


一、本章定额包括过滤吸收器安装、自动排气活门安装、手(电)动密闭阀门安装、测压装置安装、气密测压管、换气堵头、取样接头、密闭套管安装。
二、地下人防通风系统中的风机、阀件、风口、消声装置等安装,执行本册其他章节相应项目。
三、测压装置安装包括煤气嘴、斜管压力计及连接胶管的安装。
四、测定装置和取样接头定额中均未包括连接的管道和阀门安装,其管道和阀门按设计要求另行计算,执行《给排水、燃气工程》相应项目。
五、密闭套管制作安装适用于人防工程中的通风管道穿墙管。密闭穿墙管为成品时,人工按相应定额项目乘以系数0.3,附属材料、机械费不计,穿墙管价格按实际计算。


工程量计算规则


一、过滤吸收器按图区分不同型号,以“台”为计量单位。
二、自动排气活门、防爆超压排气活门,按图区分不同直径,以“个”为计量单位。
三、手(电)动密闭阀门安装,按图区分不同直径,以“个”为计量单位。
四、测压装置安装以“套”为计量单位。
五、气密测压管,以“个”为计量单位。
六、换气堵头、取样接头,以“个”为计量单位。
七、密闭套管,按图区分不同直径,以“个”为计量单位。


第十五章 通风空调工程检测、调试
说明


一、本章定额包括通风管道漏光检测、漏风检测、通风空调系统调试。
二、通风系统调试:

1.通风机的单机试运转及联合试运转;
2.风管风量测定、风压测定;
3.风口的气流量、气流方向的调整;
4.风管道系统的阀门开关动作试验、流量调整、平衡调整;
5.系统联合试运转;
6.配合与消防相关的联动调试;
7.配合第三方检测。
三、空调系统调试包括:
1.制冷主机、新风机、空调器、风机盘管、空气幕等设备的单机试运转及联合试运转;
2.控制器、温控器的调试;
3.风管风量测定、风压测定、空调房间的温度测定、湿度测定;
4.风管道系统阀门的开关动作试验、流量调整、平衡调整;
5.媒介管道(水、冷媒等)系统的阀门、过滤器、水流指示器、水处理器的调试,流量调整;
6.系统联合试运转;
7.配合第三方检测。


工程量计算规则


一、通风管道漏光、漏风检测,根据规范或设计要求,按抽检的通风管道展开面积,以“10m2”为计量单位。
二、通风、防排烟系统调试,按系统所有通风机的总功率计算,以“KW”为计量单位。
三、空调系统调试,按制冷主机的总冷量计算,以“KW”为计量单位。
